Разбор

Территория «Большая Косинская ул., вл. 18; Оренбургская ул., вл. 32» - это 34,8 га бывшей промзоны вдоль Косинского шоссе в районе Косино-Ухтомский. Вид - комплексное развитие территории нежилой застройки. Статус на витрине - «В реализации».
Хронология: проект решения опубликован 24.07.2025, постановление Правительства Москвы № 3151-ПП подписано 16.12.2025. Предельный срок подготовки документации по планировке - 12 месяцев со дня заключения договора о КРТ. Согласно постановлению, договор будет заключён без торгов - город определил реализующее юрлицо.
Заявленный градостроительный потенциал - 566 179 м². Из них 383 340 м² - жильё (значительная часть под программу реновации), 182 839 м² - общественно-деловые объекты. Прирост рабочих мест - 4 608.

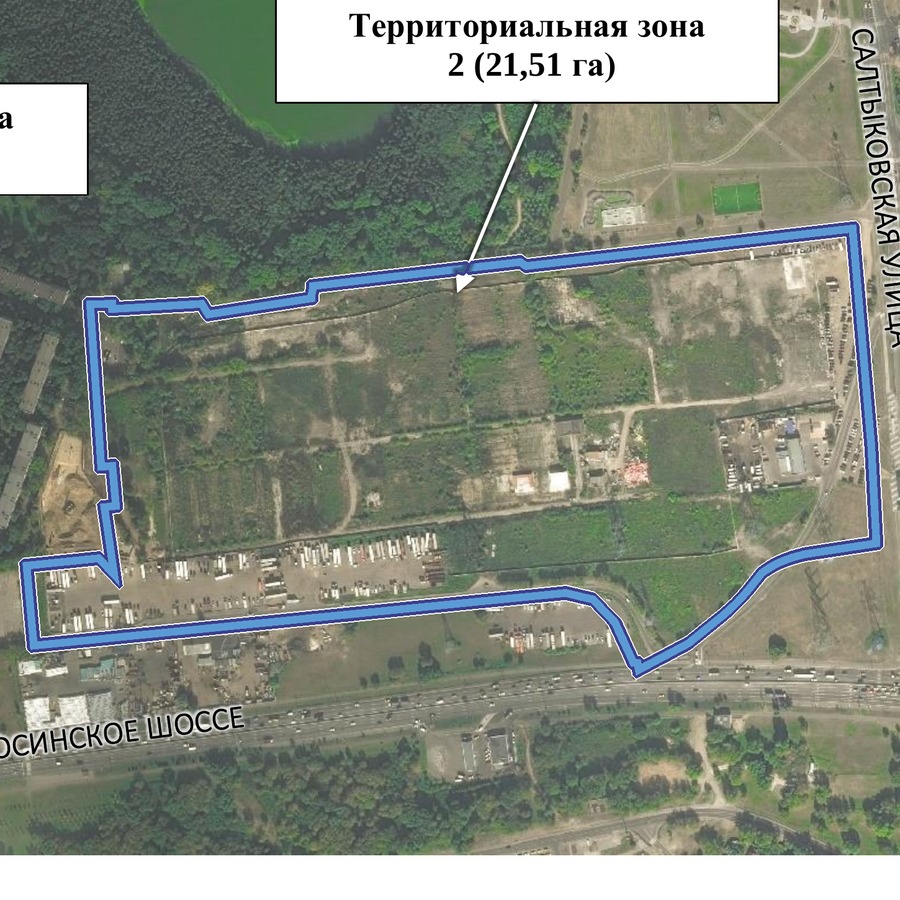

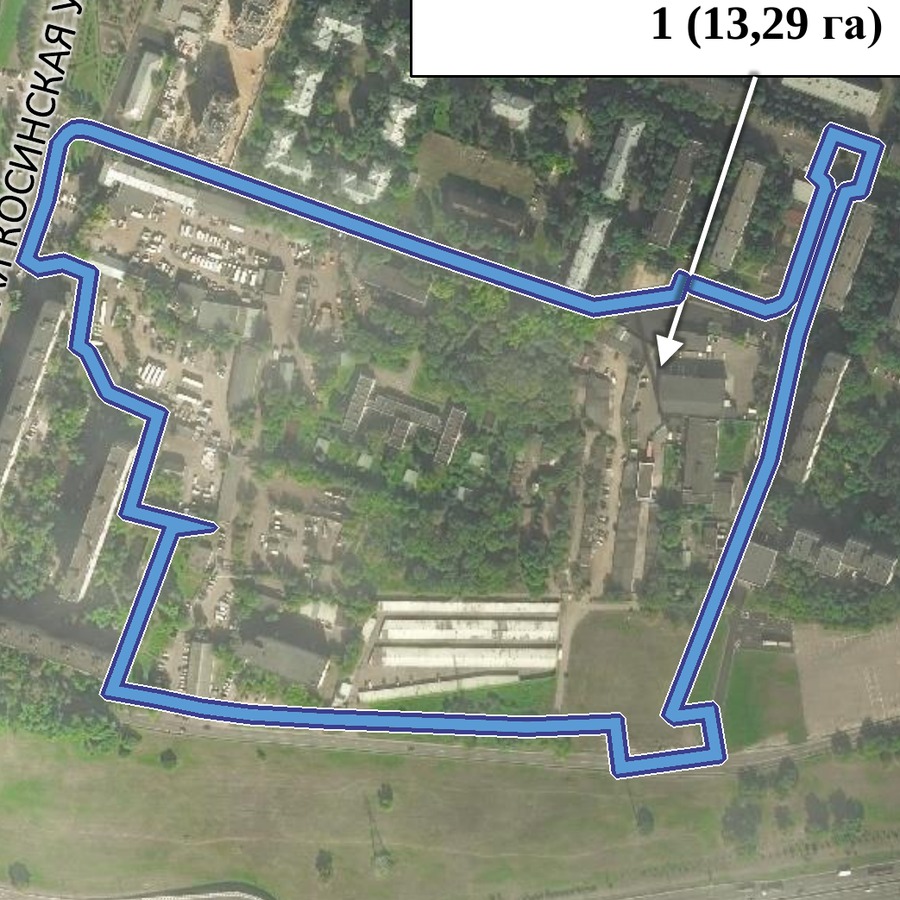

Территория поделена на две зоны. Зона 1 (13,29 га) - под многоэтажную жилую застройку (ВРИ 2.6) и обслуживание жилой застройки (ВРИ 2.7). Зона 2 (21,51 га) - под остальные функции.
Косино - одно из древнейших селений Подмосковья. Первое письменное упоминание - около 1401 года (по другим данным 1410) в завещании князя Владимира Андреевича Серпуховского: «Косино с тремя озеры». Три озера - Белое, Чёрное, Святое - единственные в Москве водоёмы ледникового происхождения.
1886 год (по краеведческому очерку - 1889): московский купец М. Е. Горбачёв покупает Косинскую усадьбу и открывает ленточную фабрику - будущую Косинскую трикотажную. 1900 год: его сын А. М. Горбачёв строит трёхэтажный кирпичный корпус (кирпич зимой возили из Кучина) и общежитие для рабочих.
1920-1930-е годы: фабрика реконструируется, национализируется, к 1931 году на ней работает 550 человек. В 1923 году в Косине создан один из первых в СССР заповедников и лимнологическая станция. В декабре 1938 года посёлок получает статус рабочего посёлка.
В годы войны Косинская трикотажная фабрика выпускает обмотки и другое имущество для фронта. На войну ушли 170 мужчин (по другим данным - 186), 65 не вернулись.
XX век: на Большой Косинской, 18 располагался хозяйственный двор АОЗТ «Агропредприятие Косино» (правопреемник овощеводческого совхоза): административное здание и теплица общей площадью 27 587,2 м². Постановление 2001 года предусматривало перебазирование этого двора на новый участок.
19 марта 1984 года рабочий посёлок Косино вместе с микрорайонами Кожухово и Новокосино передан в административное подчинение Мосгорсовету. 11 декабря 1985 года территория включена в черту Москвы. В тот же день утверждены названия улиц: Большая Косинская - по главной улице бывшего посёлка, Оренбургская - по городу Оренбургу (прежнее название - Новая улица).
1995 год: образован район Косино-Ухтомский.
Память места: Косинская трикотажная фабрика сегодня работает как бизнес-центр «Косинская мануфактура» (Большая Косинская, 27). А Косинское Трёхозёрье остаётся уникальным природным объектом в черте города.
Сейчас площадку занимают «складские постройки и другие устаревшие объекты» (формулировка из релиза мэра). Постановление 3151-ПП в приложении 2 перечисляет их построчно: почти всё под снос или реконструкцию.
Под снос/реконструкцию идут, в частности:
Сохранению подлежат только два строения одного небольшого объекта - Большая Косинская, д. 16, корп. 2, стр. 1 (31 м²) и стр. 2 (152,8 м²).
В границах территории проходят инженерные объекты - опоры и воздушные линии от подстанции 220 кВ «ЦАГИ» № 175 и подстанции «Косино» № 549. Капитальных строений на этих участках нет.
Вокруг - метро «Улица Дмитриевского» (Некрасовская линия), Косинское шоссе, парк «Косинский» с озёрами Белое, Чёрное, Святое. Социальная инфраструктура: два детских сада, школа, поликлиника, торговые точки. В районе уже идёт реновация - 55 домов в программе, 21 расселён, введено 9 новостроек.
На 34,8 га планируется квартал с общим объёмом застройки 566 179 м². Из них 383 340 м² - жилое назначение. В релизах мэра фигурирует «свыше 405 тысяч квадратных метров жилой недвижимости для реализации программы реновации». Площадь домов по параметрам проекта - 383,3 тыс. м², из них почти 228 тыс. м² - площадь квартир.
Общественно-деловая часть - 182 839 м². Ключевые объекты:
Первые этажи новостроек сделают нежилыми - под магазины, кафе и социально-бытовую инфраструктуру.
Сроки: предельный срок реализации решения о КРТ - 9 лет со дня заключения договора. Предельный срок подготовки документации по планировке - 12 месяцев с того же момента.
Где проект сейчас: Решение о КРТ принято постановлением 3151-ПП (16.12.2025). Договор о КРТ не заключён, проект планировки не утверждён: параметры застройки и сроки изъятия ещё не определены.
Стадия сейчас - «решение принято, документация готовится». ППТ (проект планировки территории) ещё не утверждён. Договор о реализации будет заключён без торгов - город сам определил оператора.
Важный момент: «45 дней» на согласие правообладателей, о которых часто пишут, - это срок из ч. 7 ст. 66 ГрК РФ для представления согласия на заключение договора о КРТ нежилой застройки. Это не срок на соглашение об изъятии. Ловушка: некоторые путают эти 45 дней с «месяцем» или «90 днями» для ответа на проект соглашения об изъятии.
Изъятие при КРТ регулируется ст. 56.12 Земельного кодекса. Если соглашение не заключено в течение месяца со дня, когда правообладатель мог ознакомиться с проектом, город обращается в суд. Решение суда об изъятии может быть оспорено исключительно в части размера компенсации.
Размер возмещения определяется по ст. 56.8 ЗК РФ: рыночная стоимость объекта + убытки (включая упущенную выгоду и обязательства перед третьими лицами). Срок определения размера - не позднее чем за 60 дней до направления проекта соглашения. Улучшения и сделки, совершённые после уведомления об изъятии, в возмещение не включаются.
Постановление Конституционного Суда № 22-П от 09.04.2026 уточнило: разделение спора об изъятии и спора о размере возмещения допустимо только при гарантиях. А именно - предварительная выплата (или внесение суммы в депозит нотариуса) до прекращения права. Собственник вправе получить доплату разницы, возмещение убытков и проценты по ключевой ставке при задержке.
Подробнее о сроках ответа на проект соглашения - в статье «Месяц на ответ: что успеть после получения проекта соглашения».
Стадия ранняя - ППТ ещё нет, договор о КРТ не заключён. Главное сейчас - подготовка. Вот чек-лист:
О составе возмещения - в статье «Из чего складывается возмещение при изъятии для КРТ». О порядке оспаривания оценки - «Оспаривание отчёта об оценке при изъятии».
Ключевые цифры для быстрой ориентации:
Ближайшие события, за которыми стоит следить:
Если ваш объект в границах - сейчас время готовиться. Если рядом - следить за изменением улично-дорожной сети и шумовыми зонами стройки. Изъятий по этой территории в открытых источниках пока не зафиксировано - это стадия до них.
Если у вас на руках отчёт об оценке или проект соглашения — напишите в личку @UrbanAdvisor. Первый разбор бесплатный.
Написать @UrbanAdvisorОбновлено 15 октября 2026 г.
