Разбор

Новоясеневский пр-кт, влд. 42, стр. 9 — КРТ-разбор

Илья Соскин · управляющий партнёр · 14 октября 2026 г.

Иллюстрация к разбору «Новоясеневский пр-кт, влд. 42, стр. 9 — КРТ-разбор»
Содержание · 13 мин чтения
  1. 1. Паспорт территории
  2. 2. Что здесь было
  3. 3. Что здесь сейчас
  4. 4. Что задумал город
  5. 5. Юридический слой
  6. 6. Что делать собственнику
  7. 7. Главное в цифрах

1. Паспорт территории

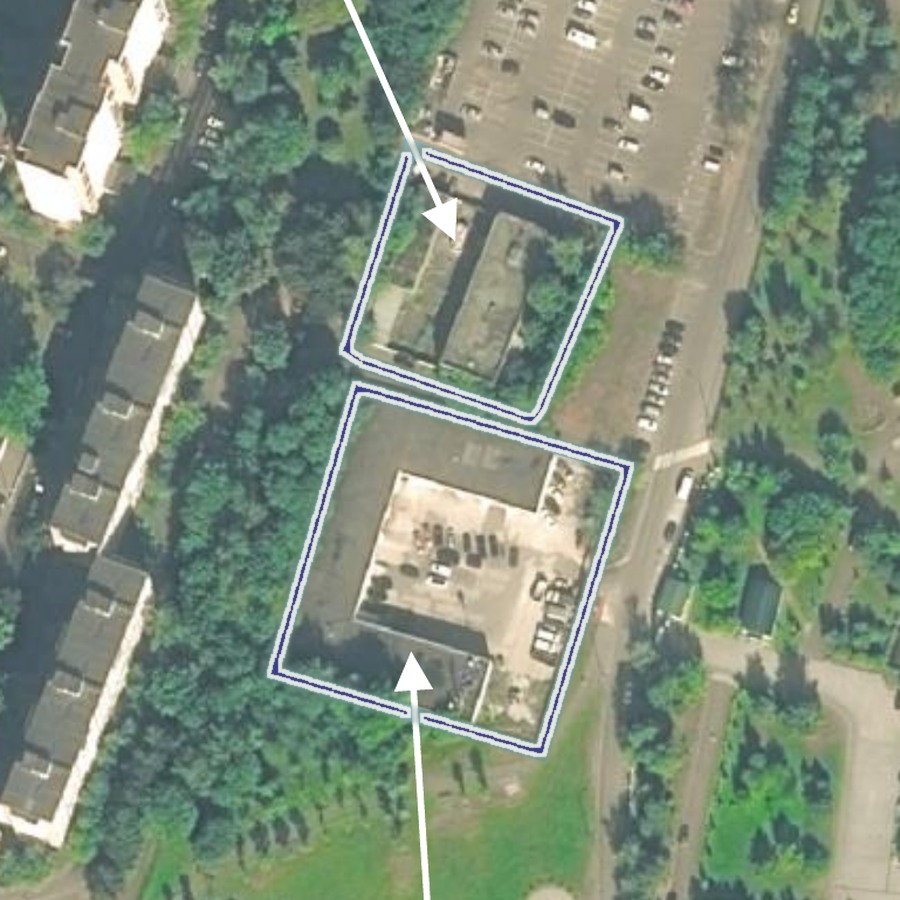

Границы территории КРТ — зона 1 (0,26 га) и зона 2 (0,43 га). Приложение к проекту решения (mos.ru).
Границы территории КРТ — зона 1 (0,26 га) и зона 2 (0,43 га). Приложение к проекту решения (mos.ru).

13 октября 2026 года на сайте Департамента городского имущества опубликовали проект решения о комплексном развитии территории нежилой застройки. Адрес: Новоясеневский проспект, владение 42, строение 9 (ЮЗАО, район Ясенево). Это самая ранняя публичная стадия: решение ещё не принято, оператор не назначен, договора о КРТ нет.

На участке 0,69 га появятся два объекта:

  • торгово-бытовой объект наземной площадью 4 060 кв. м;
  • общественный комплекс со спортивным объектом наземной площадью 5 280 кв. м.

Итого - 9 340 кв. м новой наземной нежилой площади. Жилья в проекте нет. Вид КРТ - нежилой застройки (п. 2 ч. 1 ст. 65 ГрК РФ), порядок - ст. 66 ГрК РФ, московский порядок - ПП Москвы от 23.03.2021 № 331-ПП.

Территория разбита на две зоны. Зона № 1 - 0,26 га. В ней разрешены: коммунальные услуги, бытовое обслуживание, магазины до 5 000 кв. м, улично-дорожная сеть, благоустройство. Зона № 2 - 0,43 га. К тому же списку добавляются: торговые центры свыше 5 000 кв. м, банки и страхование, общественное питание, спорт в помещениях.

В проекте решения есть оговорка (п. 5): площади и ёмкость объектов «могут быть уточнены в соответствии с документацией по планировке территории». Цифры не окончательные.

Состав участков по приложению 2 к проекту решения:

Участок Площадь Объект Площадь объекта Судьба
77:06:0009009:1 («земельный участок 40/2») 1 880 кв. м 77:06:0009009:1043 («Дом 40, Корпус 2») 1 302,4 кв. м снос/реконструкция
77:06:0009009:1001 («вл. 42, стр. 9») 4 278 кв. м 77:06:0009009:1041 («Дом 42, Строение 9») 2 154,1 кв. м снос/реконструкция
не сформирован 741 кв. м - - -

Существующая застройка - 3 456,5 кв. м. Новых наземных площадей - 9 340 кв. м (в 2,7 раза больше). Объектов «на сохранение» в приложении 2 нет.

Сроки: 6 лет на реализацию, 12 месяцев на подготовку документации по планировке. Отсчёт - со дня заключения договора о КРТ.

2. Что здесь было

Усадьба Ясенево в конце XVIII века.
Усадьба Ясенево в конце XVIII века.

Ясенево - одно из древнейших сёл Подмосковья. Первое упоминание («Ясиновъское») - в духовной грамоте Ивана Калиты; сам документ датируют 1336-1339 годами. Тогда оно уже значилось селом, то есть церковь там была. Дальше - череда владельцев и эпох:

  • 1626-1646 - восстановление после Смуты при патриархе Филарете. В описи 1646 года - деревянная церковь и 26 крестьянских дворов.
  • 1674 - построена церковь Знамения.
  • 1690 - Пётр I жалует Ясенево своему тестю боярину Ф. А. Лопухину.
  • 1718 - после казни А. Ф. Лопухина имение уходит в дворцовое ведомство.
  • 1727 - возвращено Лопухиным.
  • 1751-1753 - по проекту Ивана Мичурина отстроены дом и флигели, разбит парк. Освящён храм Петра и Павла (1753).
  • 1822 - в этом храме венчались Н. И. Толстой и княжна М. Н. Волконская, родители Льва Толстого.

Советский период - время утрат. Господский дом сгорел в 1924 году, руины разбирали в 1930-е. Храм закрыли и отдали под склад, территория принадлежала авторемонтной базе. Внешнюю реставрацию провели в 1973-1976 годах. В 1989 году храм с домом причта вернули Церкви. С 1997 года там подворье Оптиной Пустыни.

Село вошло в состав Москвы в 1960 году. Район застроили в 1970-е. Метро «Битцевский парк» открыли в 1990 году. Парк 30-летия района Ясенево - в 2007 году.

Здание на 42, стр. 9 датируется 1880 годом. Связь с усадебным комплексом открытыми источниками не подтверждается. Сервисное использование этой земли - поздний слой: авторемонтная база при храме, затем автосервис.

3. Что здесь сейчас

Авторемонтная база на краю Ясенева, 1980-е годы.
Авторемонтная база на краю Ясенева, 1980-е годы.

На участке два нежилых здания. Оба - под снос или реконструкцию.

Дом 42, строение 9 (кадастровый номер 77:06:0009009:1041) - кирпичное двухэтажное здание 1880 года постройки. Площадь - 2 154,1 кв. м. До метро «Новоясеневская» - 360 метров по данным публичных справочников. Сейчас там работает автосервис «Автопилот», часть площадей сдаётся в аренду.

Дом 40, корпус 2 (77:06:0009009:1043) - крупнопанельное нежилое строение 1983 года. В справочниках помечено как «учрежденческое», категория «муниципальный». По проекту решения - 1 302,4 кв. м, по открытым справочникам - 781 кв. м: расхождение снимается выпиской ЕГРН.

Одно из зданий (42, стр. 9) вместе с участком 4 278 кв. м выставлено на продажу - целиком, через продажу 100% доли компании-владельца. Цена - 191 284 080 ₽. Заявленный арендный потенциал - 33,6 млн ₽/год. Кадастровая стоимость здания по объявлению - 137 032 963,80 ₽. Цифры из объявления показывают порядок величин; официальное подтверждение - по выписке ЕГРН.

Ключевая деталь: в объявлении ВРИ участка :1001 указан как «для размещения подземных или многоэтажных гаражей». Проект решения КРТ разрешает на этом участке торговлю свыше 5 000 кв. м, общепит, банки, спорт. Расхождение «фактический ВРИ ≠ ВРИ проекта решения» - первое, что проверит оценщик при определении возмещения.

Вокруг - метро «Новоясеневская» (открыта 17.01.1990, до 01.06.2009 называлась «Битцевский парк»). Рядом Битцевский лес (природный парк 2 208,4 га), парк 30-летия района Ясенево (открыт в 2007 году) и усадьба «Ясенево» с храмом Петра и Павла. Усадьба - объект культурного наследия федерального значения, но в границы КРТ она не входит. В приложении 2 к проекту решения её нет.

4. Что задумал город

Торгово-бытовой объект и общественный комплекс со спортивным залом по проекту решения — жилья нет.
Торгово-бытовой объект и общественный комплекс со спортивным залом по проекту решения — жилья нет.

Смысл проекта - заменить два нежилых объекта сервисно-складского типа на современные коммерческие площади. Зона № 1 - «торгово-бытовой объект»: коммунальные услуги, бытовое обслуживание, магазины до 5 000 кв. м. Зона № 2 - «общественный комплекс со спортивным объектом»: торговый центр свыше 5 000 кв. м, банки и страхование, общественное питание, спорт в помещениях.

Жилья, офисов и производств нет. Для КРТ нежилой застройки включение многоквартирных домов в границы запрещено законом (ч. 6 ст. 65 ГрК РФ). Оба существующих здания в приложении 2 помечены как «снос/реконструкция». Прямое указание на реконструкцию означает: часть объёма технически может быть сохранена. Но решит это документация по планировке территории, которую подготовят в течение 12 месяцев после заключения договора.

Почему выбрали именно эту площадку - открытых документов нет. Ни поручения, ни ППТ, ни пояснительной записки. Гипотеза очевидная: 360 метров от метро, у входа в Битцевский лес, рядом парк 30-летия Ясенева, жилой массив 1970-х и современные ЖК. Для коммерческого объекта с упором на спорт и бытовые услуги место сильное, но это позиция, а не факт.

5. Юридический слой

  1. 1Решение о КРТ · текущая стадия
  2. 2Проект планировки (ППТ) · впереди
  3. 3Договор о КРТ · впереди
  4. 4Изъятие и соглашения · впереди
  5. 5Стройка и ввод · впереди

Где проект сейчас: 13.10.2026 опубликован проект решения о КРТ. Решение не принято, оператор не назначен, договора нет — параметры застройки и сроки изъятия ещё не определены.

Собственнику нужно понимать, где он находится в цепочке процедуры.

Стадия 1 - проект решения опубликован (13.10.2026). После публикации проект направляют всем владельцам предложение о заключении договора о КРТ (пункты 2 и 2.1 части 7 статья 66 ГрК РФ). Договор заключается, если согласие дали все владельцы. И только при условии, что они уложились в 45 дней со дня получения предложения.

Предложение не направляется арендаторам с остатком срока права менее пяти лет и владельцам инженерных сетей (пункт 2.1 части 7 статьи 66). Их убытки войдут в оценку возмещения, но приглашения «к столу переговоров» не будет.

Если согласие не соберут - город реализует проект сам, через своё юрлицо или по результатам торгов (пункт 8 проекта, пункты 5-6 части 7 статьи 66). Если согласие дали, договор нужно заключить в течение 60 дней со дня направления проекта договора. Если этот срок пропущен, город вправе отказаться от договора и уйти к оператору или на торги (пункт 7.1 части 7 статьи 66).

Стадия 2 - постановление Правительства Москвы о КРТ. После его принятия границы и параметры утверждены. Оспорить идею КРТ по существу уже практически невозможно, спор возможен только о размере компенсации.

Стадия 3 - решение об изъятии. В течение 7 рабочих дней со дня принятия решение публикуется, размещается на сайте и вывешивается на информационном щите в границах территории. Копия направляется владельцам (п. 4 ст. 56.12 ЗК РФ).

Стадия 4 - оценка и соглашение. В размер возмещения входят рыночная стоимость изымаемых прав, убытки (включая убытки от невозможности исполнить обязательства перед третьими лицами) и упущенная выгода (п. 2 ст. 56.8 ЗК РФ). Размер возмещения определяется не позднее чем за 60 дней до направления соглашения (п. 7 ст. 56.8). Документы по убыткам владелец обязан передать оценщику (п. 6 ст. 56.8).

Стадии 5-6 - ответ, суд. Если соглашение не подписано в течение одного месяца со дня, когда вам дали возможность ознакомиться с его проектом, город идёт в суд (п. 9 ст. 56.12). Решение суда об изъятии оспаривается только в части размера компенсации (п. 13 ст. 56.12). Средства перечисляются в течение 7 дней со дня вынесения решения (п. 11 ст. 56.12).

Важно не путать сроки. Три популярные цифры относятся к разным процедурам:

  • 45 дней - срок согласия на заключение договора о КРТ (пункт 4 части 7 статья 66 ГрК РФ).
  • 60 дней - срок, за который до направления соглашения об изъятии определяется размер возмещения (п. 7 ст. 56.8 ЗК РФ).
  • месяц - срок ответа на проект соглашения об изъятии до иска (п. 9 ст. 56.12 ЗК РФ).

Если вам скажут «у вас 60 дней на ответ по соглашению» - это неверно. На ответ даётся месяц. Но до этого оценщик должен был определить возмещение минимум за 60 дней.

6. Что делать собственнику

Сейчас - самая ранняя стадия, и это лучшее время для подготовки.

① Проверить вхождение. Сверьте свои участки и объекты с приложением 1 к проекту решения (схема границ - на стр. 2 PDF-файла) и выпиской ЕГРН. В границы попадают участки :1001 (4 278 кв. м), :1 (1 880 кв. м) и несформированный участок 741 кв. м, а также здания :1041 и :1043.

② Определить свой статус. Собственник, арендатор, залогодержатель, владелец сетей - от этого зависит, придёт ли вам предложение о договоре. Арендатору с остатком срока менее пяти лет предложение не придёт, но его убытки войдут в оценку.

③ Собрать пакет заранее. Понадобятся документы о праве собственности, техплан и техническая документация, договоры аренды с остатками сроков. Отдельная группа - документы по улучшениям (отделимые и неотделимые), переписка с ДГИ и ДГП, справка о кадастровой стоимости. По объекту :1041 кадастровая стоимость в объявлении - 137 032 963,80 ₽; официальный ориентир - по выписке ЕГРН.

④ Посчитать потери. Рыночная стоимость прав, убытки (переезд, досрочное расторжение договоров с третьими лицами, вывоз оборудования, переоформление), упущенная выгода. Отдельный блок - короткие договоры аренды: они дают арендатору право на убытки, но не дают права участвовать в заключении договора о КРТ.

⑤ Зафиксировать дату получения предложения. От неё отсчитываются 45 дней на согласие. Если дату не зафиксировать, можно пропустить окно. Способ фиксации - почтовое уведомление, канцелярия, электронное письмо.

⑥ Ничего не подписывать после уведомления об изъятии. Объекты и сделки, которые увеличивают убытки после уведомления о решении об изъятии, в возмещение не учитываются (п. 8 ст. 56.8 ЗК РФ). Любые «улучшения» после этой даты - за свой счёт.

⑦ Передать оценщику документы по убыткам до даты оценки. Это обязанность владельца (п. 6 ст. 56.8). Если не передали, убытки перед третьими лицами могут не войти в возмещение.

⑧ Заказать свою оценку или рецензию до ответа на проект соглашения. После того как ответили и город пошёл в суд, оспорить можно только размер компенсации (п. 13 ст. 56.12). Лучше иметь свою цифру заранее.

Есть и альтернативный сценарий - КРТ по инициативе владельцев (ст. 70 ГрК РФ). В этом варианте собственники сами предлагают проект, нанимают планировщиков и строят. Но для этого нужно согласие всех владельцев, свои деньги на планировку и соглашение о разграничении обязанностей (чч. 5-7 ст. 70). Для двух зданий с разными собственниками это сложно, но технически возможно.

7. Главное в цифрах

Ключевые цифры проекта приведены в разделах выше.

Что дальше и куда идти

Решение не принято, оператор не назначен, оценки и изъятия нет. Для владельца это фаза подготовки. Самая дорогая ошибка сейчас - не зафиксировать дату получения предложения и не собрать документы по убыткам до оценки.

Рекомендуем отслеживать в ближайшие месяцы:

  • проект решения → постановление Правительства Москвы о КРТ (появится на mos.ru);
  • договор о КРТ или извещение о торгах - torgi.gov.ru, investmoscow.ru, roseltorg.ru (торги не ранее чем через 30 дней после размещения извещения);
  • распоряжение об изъятии - если договор с владельцами не заключён;
  • карточку на витрине КРТ (сервис проверки границ КРТ).

Для контекста: в Москве уже более 470 проектов КРТ на 4,7 тысячи га. Процедура отработана, каждый новый проект похож на предыдущий. Отличаются только адреса, площади и суммы. Но по каждому адресу возмещение считается индивидуально.

Если проект решения по Новоясеневскому, 42, стр. 9 уже у вас на руках или пришло уведомление о подготовке к изъятию, время ещё есть. Можно собрать документы, заказать свою оценку и посчитать, из чего складывается возмещение.


Полезные материалы по теме:

  • КРТ в Москве: что это значит для правообладателя
  • Уведомление об изъятии: что делать в первые дни
  • Соглашение об изъятии: условия, которые нельзя подписывать сразу
  • Месяц на ответ после получения проекта соглашения
  • Из чего складывается возмещение
  • Компенсация при изъятии для КРТ
  • Оспаривание оценки
  • Где возникает занижение
  • КРТ по инициативе правообладателей - ст. 70 ГрК РФ
  • Налоги при изъятии недвижимости у ООО
  • КРТ в Печатниках
  • КРТ в Кунцеве
Первый шаг

Разбор вашей ситуации

Если у вас на руках отчёт об оценке или проект соглашения — напишите в личку @UrbanAdvisor. Первый разбор бесплатный.

Написать @UrbanAdvisor

Обновлено 15 октября 2026 г.

Читайте дальше
  • Угрешская ул., влд. 1, стр. 1 — КРТ-разборПлощадка 3,45 га в промзоне Печатников, в 834 м по прямой от остановки МЦК «Угрешская». Это самая ранняя публичная стадия: опубликован проект решения, но…
  • Керамический пр-д, влд. 8А — КРТ-разбор12 октября 2026 года на сайте Департамента градостроительной политики появился проект решения о комплексном развитии территории нежилой застройки по адресу…
  • КРТ в Дмитровском: №15 Коровино (промзона № 46)КРТ №15 «Коровино» - это 34,37 га бывшей промзоны №46 на севере Москвы, в районе Дмитровский, вплотную к МКАД, и эта площадка прошла весь путь раньше многих…
KRT Advisory
Илья Соскин — управляющий партнёр: изъятие и КРТ на стороне правообладателя
ПочтаТелефонTelegramWhatsApp

Связь: info@krtadvisory.ru ·+7 (495) 067-07-07

Офис: Москва, 1-й Колобовский пер., 27/3с3

ООО «УРБАН АДВАЙЗОРИ» · ИНН 9703253668 · ОГРН 1267700288910

← На главную· Разборы· Политика конфиденциальности
