Разбор

Площадка 3,45 га в промзоне Печатников, в 834 м по прямой от остановки МЦК «Угрешская». Это самая ранняя публичная стадия: опубликован проект решения, но постановления, договора и оператора ещё нет. По акту здесь можно возвести спортивный комплекс предельной поэтажной площадью от 7 650 до 10 200 кв. м и безвозмездно передать его городу. Жилая застройка не предусмотрена.
09.10.2026 на mos.ru опубликован проект решения по адресу: Угрешская ул., влд. 1, стр. 1. Пока это только проект: постановления, договора о КРТ, оператора и изъятия нет. Но для правообладателей это момент, когда территория официально вошла в публичную процедуру КРТ.
Паспорт территории:
Процедура идёт по ст. 66 ГрК РФ и московскому порядку - постановлению Правительства Москвы от 23.03.2021 № 331-ПП.
Место выросло из железной дороги и автомобильной торговли.
Рядом работает технопарк IQ-парк (ул. Угрешская, д. 2) - по отраслевому справочнику. Официальный статус и площади стоит проверить.
Истории самих строений на участке - когда построены, кем, под что - в открытых источниках нет. Без архивов и БТИ этот слой остаётся белым пятном.
По документам - почти пустая площадка: семь мелких строений общей площадью 1 256,9 кв. м и 94,4 % площади, где земельные участки не сформированы. Фактически - автосервис, офис, шиномонтаж.
Из 3,45 га земельный участок сформирован только один: кадастровый номер 77:04:0003002:59, площадь 1 929 кв. м, с объектом 77:04:0003002:1123 (строение 1, 600,3 кв. м).
Остальные 32 502 кв. м (94,4 % площади) - территории, в границах которых земельные участки не сформированы. На них стоят пять строений:
Плюс отдельный объект, обозначенный в акте как «Угрешская ст. 39» (:1002) - 36,4 кв. м. Итого семь строений суммарной площадью 1 256,9 кв. м. Все они в приложении 2 помечены как «снос/реконструкция». Объектов «на сохранение» нет.
Что здесь сейчас, по данным OpenStreetMap: в строении 1 - автосервис, в строении 2 - офис, в строении 5 - шиномонтаж. Это вторичный источник: фактических арендаторов, назначение и сроки их договоров нужно проверять по ЕГРН. Тип использования - сервисно-складской, «гаражный».
Вместо семи мелких сервисных строений - спортивный комплекс предельной поэтажной площадью 7 650-10 200 кв. м, который инвестор обязан безвозмездно отдать городу. Жилья, офисов и производств в перечне ВРИ нет. Срок - до пяти лет с момента договора; что именно это будет - акт не решает.
Предельные параметры из приложения 1:
Виды разрешённого использования включают две спортивные функции: 5.1.1 - объекты со зрительскими местами от 500 (стадионы, дворцы спорта) и 5.1.2 - занятия спортом в помещениях (залы, бассейны, ФОК). Дополнительно - коммунальные услуги (3.1.1), улично-дорожная сеть (12.0.1) и благоустройство (12.0.2).
Спортивных функций две, и они разные: 5.1.1 - зрелищный объект со зрителями, 5.1.2 - зал, бассейн или ФОК без зрительских мест. Что именно выберет город, определит документация по планировке и техзадание. В отраслевых публикациях пишут: «бассейн, ФОК или спортивно-зрелищный комплекс - пока не определено».
Для КРТ нежилой застройки включение многоквартирных домов запрещено частью 6 статьи 65 ГрК РФ.
Экономика формата: объект передаётся городу безвозмездно. Максимальная площадь - 10 200 кв. м, минимальная - 7 650. Это социальное обязательство инвестора.
Где проект сейчас: 09.10.2026 опубликован проект решения о КРТ. Решение не принято, оператор не определён, договора нет — параметры и сроки ещё не установлены.
Вы на первой стадии цикла - решение о КРТ ещё не принято. Это самое раннее окно, в котором на территорию можно повлиять коллективно.
Проект решения опубликован (09.10.2026).
После публикации город направляет всем правообладателям предложение о заключении договора о КРТ. Согласие должны дать все правообладатели, и сделать это нужно не позднее 45 дней со дня получения предложения (пункт 4 части 7 статьи 66 ГрК РФ). К согласию прикладывается соглашение между правообладателями (частями 6-7 статьи 70 ГрК РФ).
Ключевые пороги:
Постановление Правительства Москвы о КРТ.
Решение принимается, появляются границы, ВРИ, параметры, оператор или торги. После этого оспорить саму идею КРТ практически нельзя: суды рассматривают такие акты как нормативные, и спор идёт уже о деньгах.
Решение об изъятии.
Если участок и объекты изымаются, город публикует решение в течение 7 рабочих дней. Он также размещает его на сайте и сообщает на информационном щите в границах территории (п. 4 ст. 56.12 ЗК РФ).
Оценка и определение возмещения.
В размер возмещения входят рыночная стоимость изымаемых прав, убытки (включая обязательства перед третьими лицами) и упущенная выгода (п. 2 ст. 56.8 ЗК РФ). Размер возмещения определяется не позднее чем за 60 дней до направления соглашения (п. 7 ст. 56.8 ЗК РФ). Документы по убыткам предоставляет правообладатель (п. 6 ст. 56.8). Улучшения и сделки после уведомления о решении об изъятии в возмещении не учитываются (п. 8 ст. 56.8 ЗК РФ).
Соглашение об изъятии.
Если вы не подписали соглашение в течение месяца после того, как вам дали возможность с ним ознакомиться, город идёт в суд (п. 9 ст. 56.12 ЗК РФ). После решения суда средства перечисляются в течение 7 дней (п. 11 ст. 56.12).
Суд.
Решение суда об изъятии в целях КРТ оспаривается только в части размера компенсации (п. 13 ст. 56.12 ЗК РФ).
Сроки в процедуре различаются, и путать их не стоит. 45 дней даётся на согласие по договору о КРТ для нежилой застройки (пункт 4 части 7 статьи 66 ГрК РФ). В жилой застройке аналогичный срок установлен частью 14 статьи 32.1 ЖК РФ, но к этой площадке он не относится. 60 дней - срок до направления соглашения об изъятии, месяц - на ответ по проекту соглашения.
Подробнее о механизме - в статье КРТ в Москве: что это значит для правообладателя. О том, что делать после уведомления об изъятии, - в заметке о первых днях. О составе возмещения - в статье о возмещении.
Окно, в котором территория решается «всем двором», только открылось. Самое дорогое - не успеть с документами и не зафиксировать дату получения предложения: от неё считаются 45 дней, а от них - вся дальнейшая процедура.

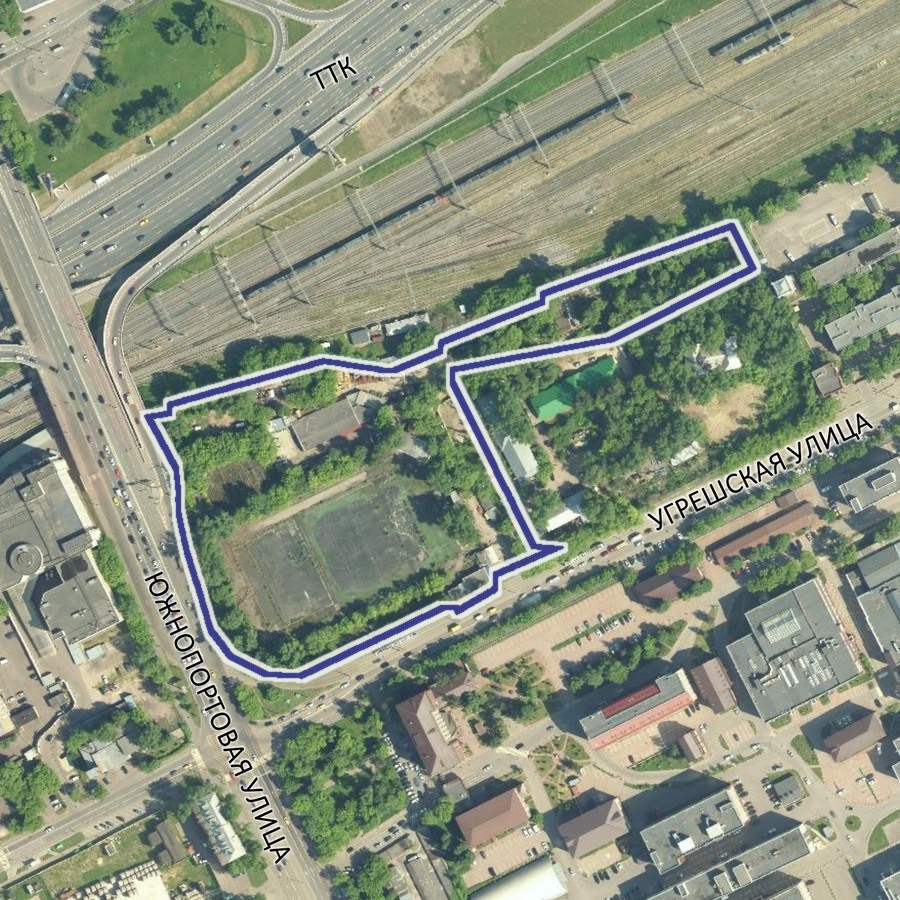

① Проверьте, попадает ли ваш объект в границы.
Посмотрите приложение 1 к проекту решения (схема границ на стр. 2 PDF) и приложение 2. Ваши кадастровые номера для проверки: участок 77:04:0003002:59, объекты 77:04:0003002:1123, :1107, :1108, :1109, :1110, :1111 и 77:04:0003020:1002. Сверьте с выписками ЕГРН. Если ваш участок в границах, но в перечне не упомянут, обратитесь к юристу: возможно, перечень неполный.
② Определите свой статус.
③ Зафиксируйте дату получения предложения.
От неё идёт отсчёт 45 дней. Если предложение придёт, сразу фиксируйте дату получения и состав лиц, которым оно направлено. Это база для возражений.
④ Соберите документы по убыткам.
Договоры аренды с остатком срока, документы по улучшениям, переписка с ДГИ, справка о кадастровой стоимости. Если есть обязательства перед третьими лицами, которые нарушатся из-за изъятия, подтверждающие документы тоже собирайте.
⑤ Ничего не стройте и не переоформляйте.
Улучшения и сделки после уведомления об изъятии в возмещение не идут (п. 8 ст. 56.8 ЗК РФ). Любые «улучшения» после этого момента - ваши личные расходы, которые город не компенсирует.
⑥ Не подписывайте соглашение без проверки оценки.
Проверьте, правильно ли определён вид разрешённого использования (в акте - спорт и УДС), сопоставимы ли аналоги, учтены ли убытки и упущенная выгода. Свою независимую оценку или рецензию заказывайте до ответа на проект соглашения.
⑦ Сроки, которые нельзя пропустить:
Если ваш объект - в составе несформированной территории (а это 94,4 % площади), вам всё равно нужно установить своё право на участок и строение. Без этого вы не станете участником процедуры.
Для арендаторов и залогодержателей - отдельный материал: Уведомление об изъятии: что делать в первые дни. О том, какие условия в соглашении об изъятии подписывать нельзя, - здесь.
Решение не принято, оператор не назначен, изъятия нет - это фаза подготовки. Процедура идёт, и дальше будут следующие шаги:
